在风机基础预制桩基础施工中,对于摩擦桩和端承摩擦桩来说,由于桩端土质较软,桩基施工中如果高程控制不当,预制桩桩顶标高很容易低于设计标高,那么遇到这种情况怎么处理呢。

  在风机基础预制桩基础施工中,对于摩擦桩和端承摩擦桩来说,由于桩端土质较软,桩基施工中如果高程控制不当,预制桩桩顶标高很容易低于设计标高,那么遇到这种情况怎么处理呢。

  预制桩桩顶标高低于设计标高,根据其高差的多少可以分为三种情况:(1)高差不大于200mm;(2)高差不大于2D(D为预制桩直径,下同);(3)高差大于2D。

  根据以上三种情况,相应的有三种处理方案:(1)降低承台底标高,做“锅底”处理方案;(2)在桩周围开挖土方,二次立模下钢筋笼接桩到设计标高;(3)采用接桩,就是用其它桩头完好的桩焊接。

  01、“锅底”处理方案

  设计要求桩基锚入承台内长度为100mm,由于现场打桩时高程控制不当或破桩时操作不当,个别桩顶高度过低,达不到设计要求。我们可以将桩基周边做成锅底状,如下图所示。当实际预制桩桩顶标高和设计标高相差不大于200mm,可以采用“锅底”处理方案。
  02、二次立模“接桩”处理方案

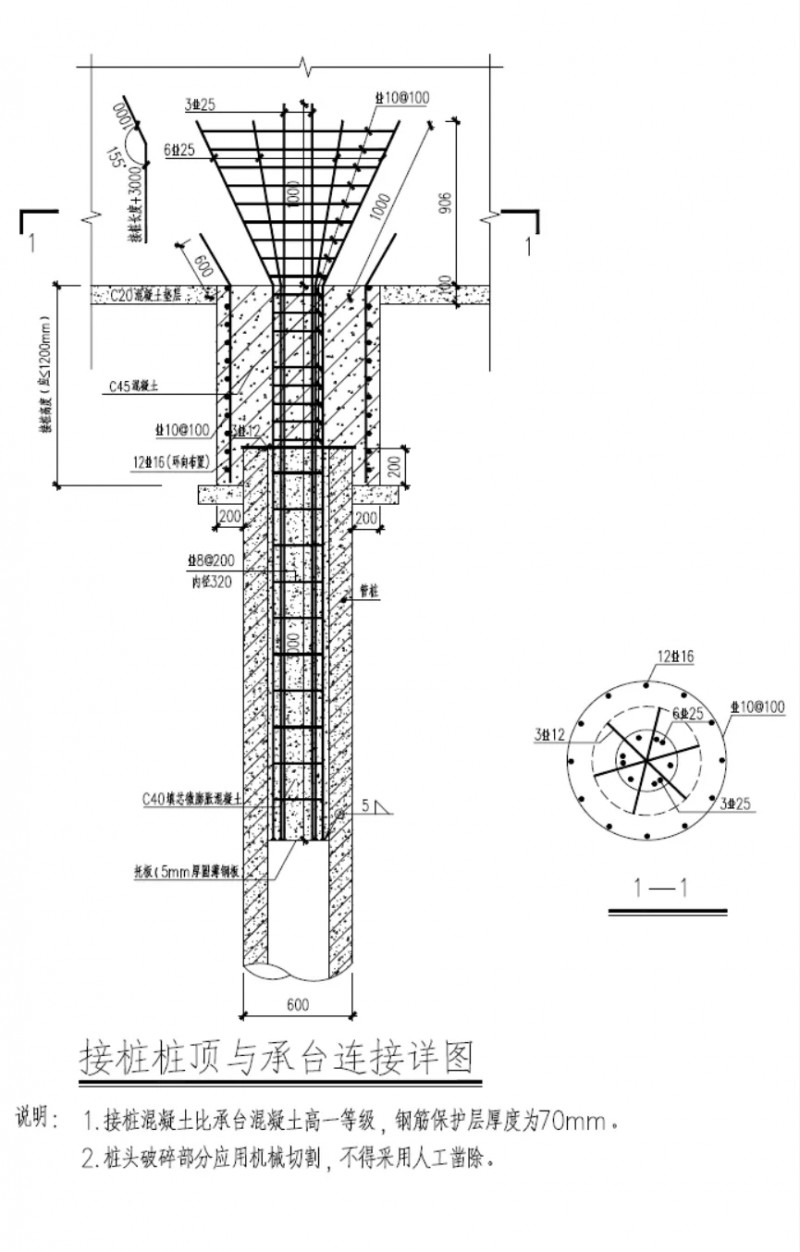

  当预制桩桩顶标高与设计标高高差不大于2D时,可参照《预应力混凝土管桩图集》(10G409)中P43页接桩处理方案,如下图。
  03、接桩处理方案

  当预制桩桩顶标高与设计标高高差大于2D时,采用接桩,就用其它桩头完好的桩焊接。

  以上即为预制桩桩顶标高低于设计标高的处理方案。桩基施工单位在施工摩擦桩和端承摩擦桩过程中,当预制桩桩顶标高即将接近设计标高时,应注意打桩时桩锤的锤击距离,并参照设计要求的终锤贯入度,可适当减小桩锤的锤击距离,以避免桩顶标高低于设计标高,增加施工工期和施工费用。

【延伸阅读】

国家能源局主要负责人会见加拿大能源与自然资源部长

从示范到批量:3S 中际联合单叶片吊具&盘车工程落地

DNV旗下GPM公司与Equinor公司签订合作协议,助力其陆上可再生能源组合项目运营

三一15兆瓦风机获北京市“首台(套)重大技术装备”认证

跨越9200多公里, 远景助力阿塞拜疆最大风电项目全容量并网!

60MW!四川凉山喜德洛古合浦风电项目获核准

100MW!四川凉山木里卡拉三期风电项目获核准

鸿平电力建设有限公司托口风电项目首基风机基础正式浇筑

辽水新能彰武400MW风电项目成功并网

河北承德1.88GW风光项目启动竞配!

中国电建为埃及新能源项目建设注入绿色动能

全容量并网!中国能建单体投资最大风电项目

中国能建江苏电建一公司承建的青海海西50万千瓦风电项目330千伏升压站工程投运

广西田东印茶新发100兆瓦风电场项目全容量并网发电

贵州公布10.24GW风、光项目核准/备案清单:涉及贵州能源集团、国家电投、华电等

山西建投安装集团国家电投博野10万千瓦风电项目首台风机吊装完成

总投资11.3亿元!金牛化工拟投建河北200MW风电项目

华能北方公司在内蒙古2025年上网消纳风电项目竞争性配置中斩获佳绩

明威助力遵义播州枫香三期风电项目吊装启航

浙能集团获批12项省深远海风电重大科技专项项目

标签:

风电
阅读上文 >> 永济电机李咏梅:扛起央企责任 践行《风能北京宣言》
阅读下文 >> 叶片事故频发,维斯塔斯这款机型有缺陷?

版权与免责声明:
凡注明稿件来源的内容均为转载稿或由企业用户注册发布,本网转载出于传递更多信息的目的,如转载稿涉及版权问题,请作者联系我们,同时对于用户评论等信息,本网并不意味着赞同其观点或证实其内容的真实性;

本文地址:http://www.eastwp.net/news/show.php?itemid=60876

转载本站原创文章请注明来源:东方风力发电网

按分类浏览

点击排行

图文推荐

推荐看资讯
