据EnBW在其半年业绩报告中提供的信息,该公司预计很快将完成960兆瓦He Dreiht海上风电场全部风电机组的安装工作。
据7月份的一份报道,He Dreiht海上风电场一台风机的受损叶片部分已从北海打捞回收。
EnBW在本月初表示,公司正在调查损坏原因及任何潜在的进一步影响。因此,在撰写业绩报告时,尚未得出最终结论。

报告表示,预计将很快完成全部64台风电机组的安装。风电场的全面调试将在未来几个月内逐步完成。

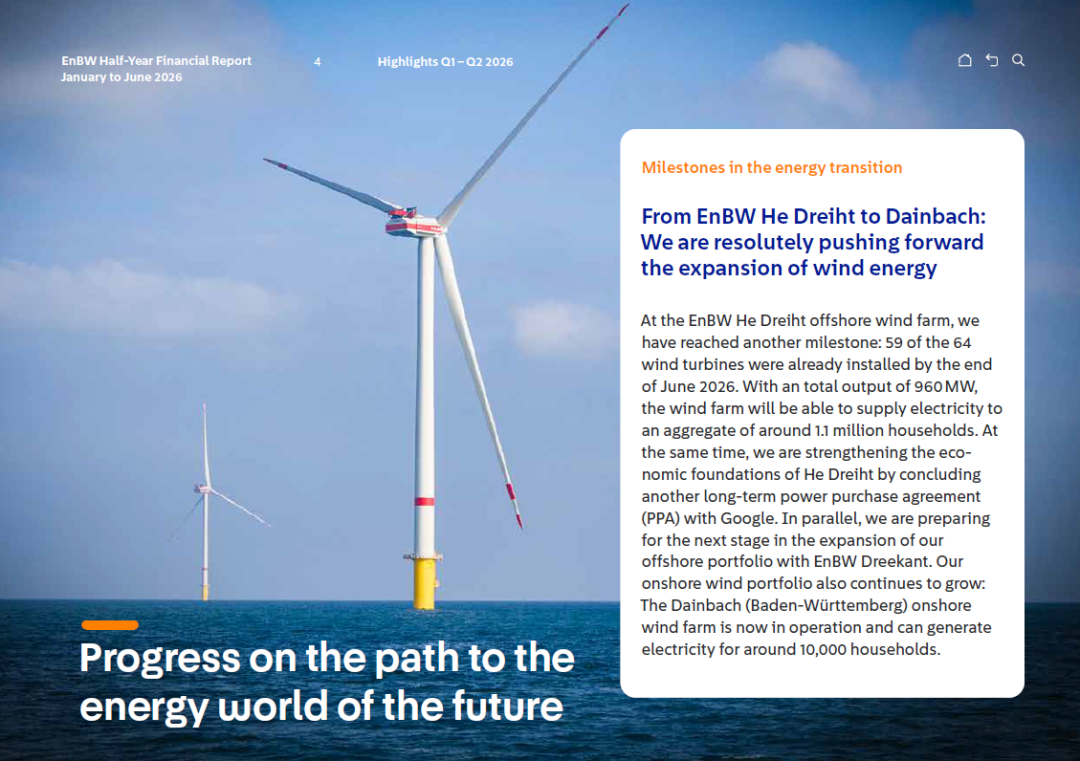

根据该公司2026年上半年报告,截至6月底,He Dreiht的64台维斯塔斯V236-15.0MW风电机组中已有59台完成安装,其中43台已接入电网。
据其财务报告显示,He Dreiht风电场已并网的风机以及近来更为有利的风况条件,已经对EnBW的海上风电板块收益产生了积极影响。

He Dreiht首台风机位于博尔库姆岛西北约85公里处,由Cadeler公司的安装船Wind Orca号于2025年4月24日完成安装。调试工作于去年11月启动,实现了该风电场首次向德国电网输送电力。

这座960MW德国最大海上风电场项目之一已签署多项购电协议(PPA),合作方包括谷歌、敦豪DHL以及SHS(Stahl-Holding-Saar)集团。
