在“碳达峰、碳中和”国家战略引领下
中建五局建设者以匠心为笔
在新能源画卷上再添重彩!
三叶风轮起舞于鲁西云端
一座绿色丰碑巍然矗立
在蔚蓝天幕谱写能源新篇
近日,由公司承建的
山东聊城集中式陆上风电项目

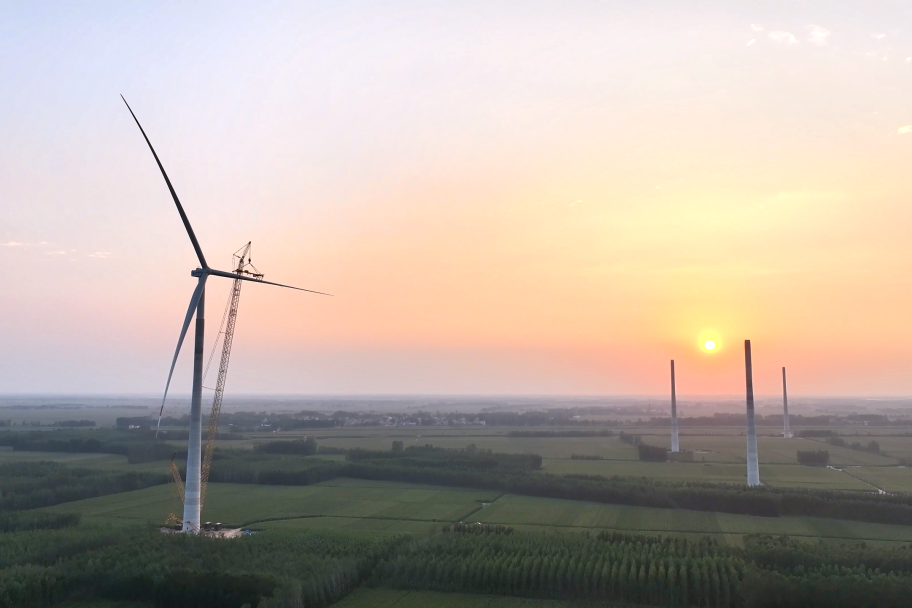

首台风机吊装成功!
0/0 继续观看 在山东,中建五局四公司风电项目百米高空首吊成功! 绿色动能 构筑“风车森林” 项目是山东省重点建设项目 位于聊城市高唐县 总装机容量206.25MW 设计安装33台单机容量为6.25MW 轮毂高度160m的风力发电机组 建成后,年发电量预计达4.5亿千瓦时 可满足25万户家庭年用电需求 年均减排二氧化碳约35万吨 相当于植树造林200万棵 将显著优化鲁西地区能源结构 为山东省绿色低碳高质量发展 注入强劲动能 已关注 关注 重播 分享 赞 关闭观看更多更多
退出全屏切换到竖屏全屏退出全屏中建五局河南公司已关注分享视频,时长00:39
项目建设用地横跨4个乡镇 涉及54个行政村 协调跨度广、难度大 为克服基本农田征地难度 采用“补偿前置+村企联建”模式 进场一个月便全面打开施工局面 打造了新能源建设的“和谐样板”
项目团队创新“党建+网格化”管理
设立4个党员责任区

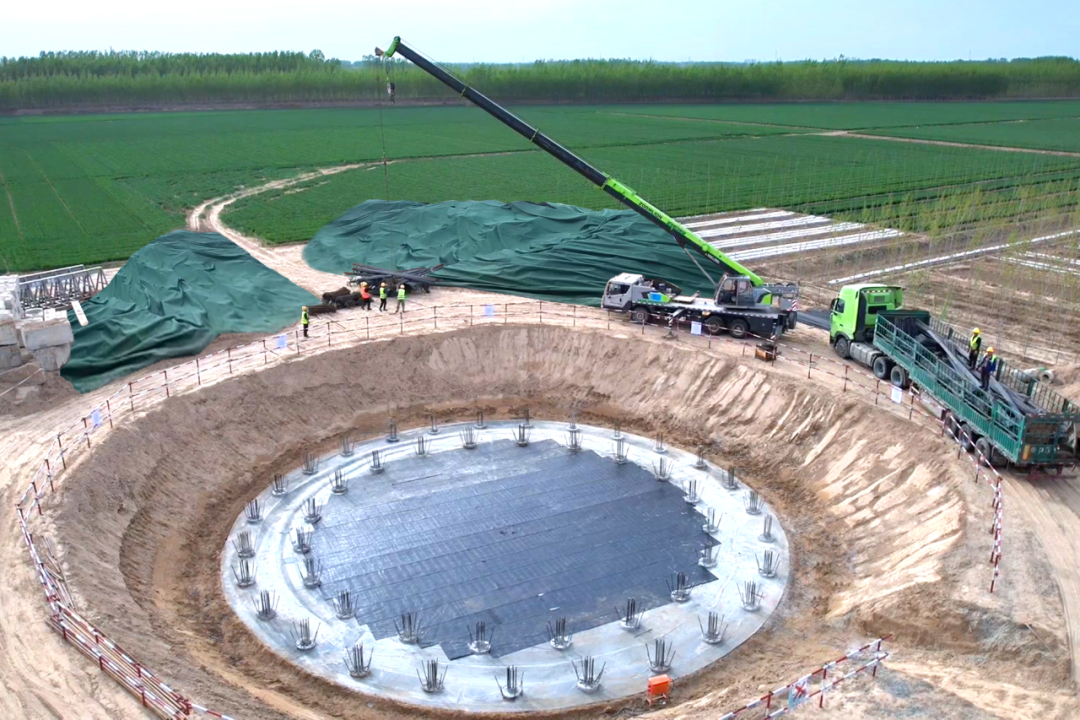

攻坚克难 扎根“钢铁巨人” “钢铁巨人”擎天而立 关键在于“站稳脚跟” 风机基础采用扩展式钢筋混凝土承台结构 单基混凝土方量达680立方米 为确保大体积混凝土施工质量 项目运用“分层浇筑+智能养护”工艺 配备2台泵车、12辆罐车连续作业 14小时内完成基础浇筑 通过植入智能温控传感器与冷凝降温系统 精准控制内外温差≤15℃ 实现基础零冷缝,安装平整度偏差≤3mm 以极致工艺铸就风机屹立之基

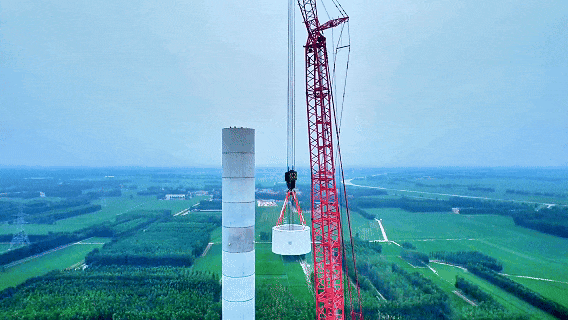

风机塔筒为混塔分段预制拼装结构 共计36段,总高130.6米 混凝土总重量达1800余吨 面对超大型构件吊装难题 项目以精细化管理为抓手 采用“主吊+辅吊”协同作业方案 依托全站仪、水准仪、激光扫平仪等 实现三维空间精准定位 配合标线仪精确定位找平 达成毫米级安装精度

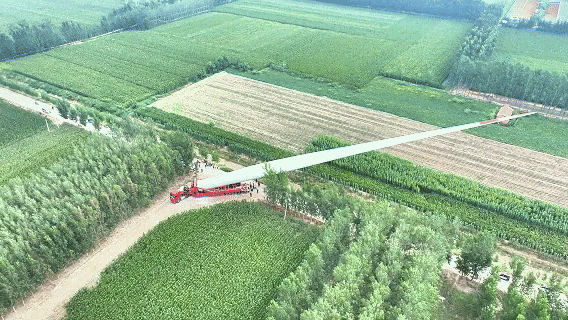

精准吊装 演绎“空中芭蕾” 叶片作为最庞大的不可分体部件 其运输过程堪称“寸步难谋” 项目前期对全线进行精准勘测 量身定制运输方案 提前拓宽道路45公里、 加固桥梁28座、架空线缆132处 运输采用多轴线液压平板车 可通过液压升降和旋转灵活规避障碍 前后配备护航车辆全程预警与保障 确保风机之“翼”安全抵达现场

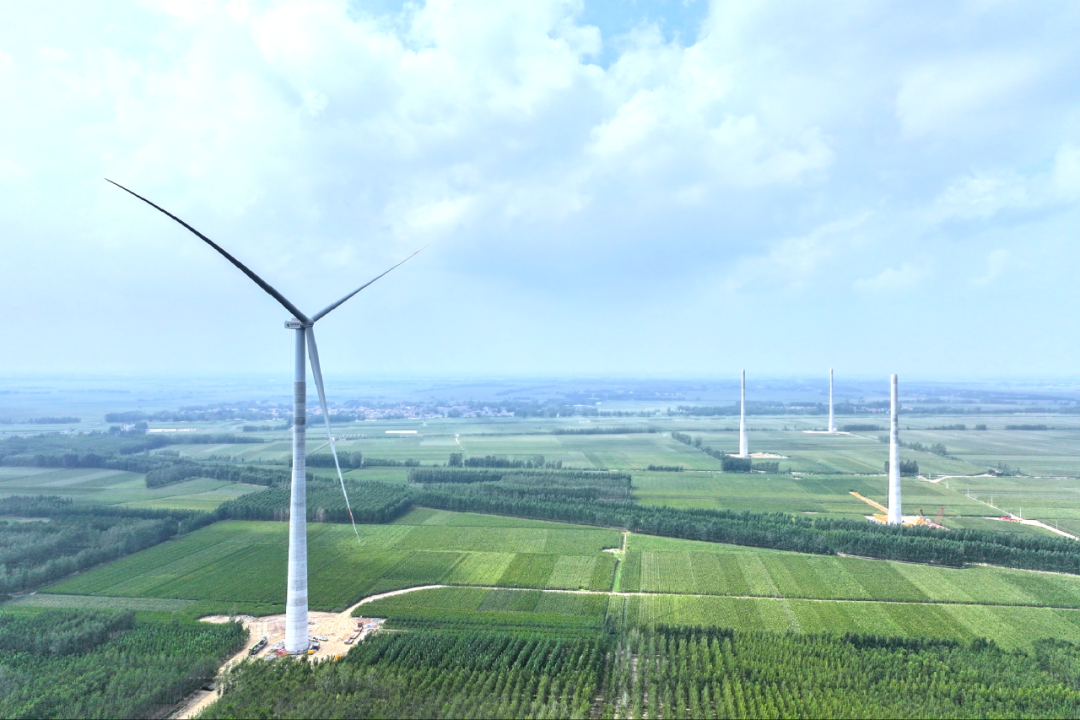

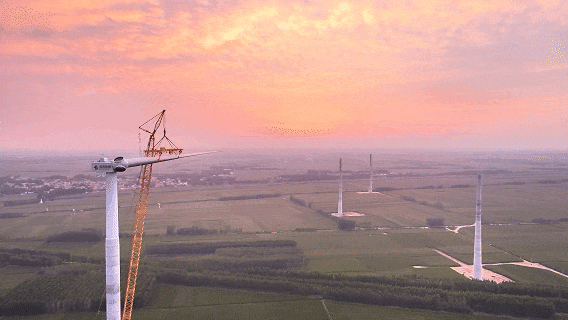

吊装当日 在轮毂高度160米 (相当于53层楼高)的作业环境下 项目团队紧抓风速低于6m/s的窗口期 以1000吨主吊车为主导 搭配多吊车防摆控制系统 实现131吨机舱精准就位 108米叶片毫米级对接 首台风机在落日余晖中巍然屹立 于天幕之下绘就壮美图景 从中原腹地到齐鲁沃野
中建五局四公司新能源战队
始终以追风者的姿态
奔赴在“双碳”战略前沿
为美丽中国建设
贡献“中建力量”
