当前位置: 东方风力发电网>看资讯 >其他消息 > 16亿元!三峡750MW风电项目开标!运达、明阳、金风预中标!

16亿元!三峡750MW风电项目开标!运达、明阳、金风预中标!

2025-08-21 来源:东方风力发电网整理 浏览数:43

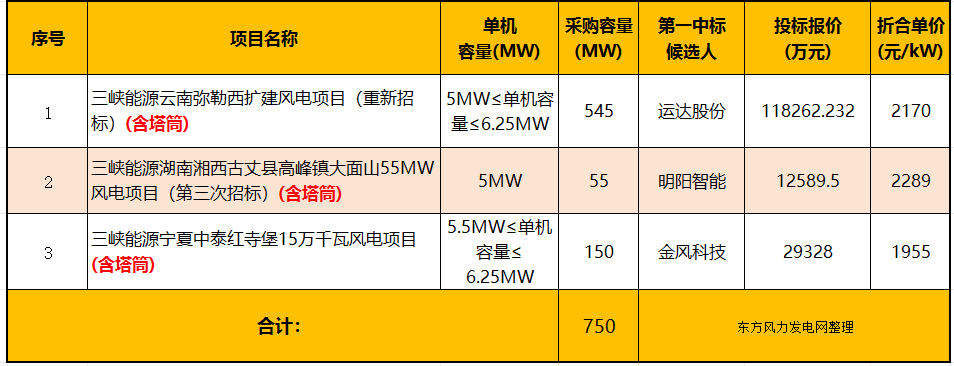

总装机容量为750MW,运达股份、明阳智能、金风科技分别为第一中标候选人。

8月21日,三峡能源招标平台发布《三峡能源云南弥勒西扩建风电项目》、《三峡能源湖南湘西古丈县高峰镇大面山55MW风电项目》、《三峡能源宁夏中泰红寺堡15万千瓦风电项目》风力发电机组和塔筒设备采购中标候选人公示,总装机容量为750MW,运达股份、明阳智能、金风科技分别为第一中标候选人。

详情如下:

01、三峡能源云南弥勒西扩建风电项目风力发电机组和塔筒设备采购中标候选人公示

(招标编号:T251100110622)

公示结束时间: 2025 年8月25日

一、评标情况

标段(包)[001]三峡能源云南弥勒西扩建风电项目风力发电机组和塔筒设备采购(重新招标):

1、中标候选人基本情况

中标候选人第 1 名:运达能源科技集团股份有限公司,投标报价:1,182,622,320.00元,质量:符合要求,工期/交货期/服务期:符合要求;

中标候选人第2 名:明阳智慧能源集团股份公司,投标报价:1,142,110,200.00元,质量:符合要求,工期/交货期/服务期:符合要求;

中标候选人第3 名:东方电气风电股份有限公司,投标报价:1,428,518,000.00元,质量:符合要求,工期/交货期/服务期:符合要求;

附招标公告

三峡能源云南弥勒西扩建风电项目位于云南省红河州弥勒市,拟将项目分为北区(规划装机容量128.75MW)、中区(规划装机容量225MW)、南区(规划装机容量191.25MW)三个片区。总装机容量545MW(投标人投标容量允许上浮,至多可接受上浮小于1台最小投标机型容量),5MW≤单机容量≤6.25MW的陆上风力发电机组(本项目机型必须混排,混排机型数量须为两种)

交货要求

交货批次和进度:

(1)预应力锚栓组合件:

第一批次:2025年9月底前完成20台套预应力锚栓组合件到货;

第二批次:2025年10月底前累计完成不少于40台套预应力锚栓组合件到货;

第三批次:2025年11月底前累计完成不少于60台套预应力锚栓组合件到货;

第四批次:2026年2月底前完成剩余所有预应力锚栓组合件全部到货。

(2)风力发电机组及塔筒设备:

第一批次:2025年10月底前完成不少于20台风力发电机组、塔筒设备到货;

第二批次:2025年12月底前累计完成不少于40台风力发电机组、塔筒设备到货;

第三批次:2026年2月底前累计完成不少于60台风力发电机组、塔筒设备到货;

第四批次:2026年5月底前完成剩余所有风力发电机组、塔筒设备全部到货。

招标人有权根据实际进度情况调整供货时间,投标人不得据此要求调整合同价格(具体交货时间以招标人书面通知为准)。

交货地点:三峡能源云南弥勒西扩建风电项目设备堆场。

交货条件:车板交货,即投标人负责将货物运抵项目堆场交货,并承担将货物交付给招标人前的所有手续、费用和风险,由招标人或其指定的施工单位从投标人的车板上卸货。

02、三峡能源湖南湘西古丈县高峰镇大面山55MW风电项目风力发电机组和塔筒设备采购(第三次招标)中标候选人公示

(招标编号:T251100110347)

公示结束时间:2025年8月25日

一、评标情况

标段(包)[001]三峡能源湖南湘西古丈县高峰镇大面山55MW风电项目风力发电机组和塔筒设备采购(第三次招标):

1、中标候选人基本情况

中标候选人第1名:明阳智慧能源集团股份公司,投标报价:125,895,000.00元,质量:满足招标文件要求,工期/交货期/服务期:满足招标文件要求;

中标候选人第2名:金风科技股份有限公司,投标报价:142,395,000.00元,质量:满足招标文件要求,工期/交货期/服务期:满足招标文件要求;

中标候选人第3名:远景能源有限公司,投标报价:143,000,000.00元,质量:满足招标文件要求,工期/交货期/服务期:满足招标文件要求;

附招标公告

三峡能源湖南湘西古丈县高峰镇大面山55MW风电项目位于湖南古丈县高峰镇,总装机容量55MW(投标人投标容量不允许上下浮动),单机容量为5MW的陆上风力发电机组,规划新建一座110kV升压站。风机以35kV集电线路接入升压站35kV开关柜,经主变升压至110kV电压等级,暂以1回110kV线路接入110kV且茶变。最终接入方案以接入系统报告及审查意见为准。

交货要求

交货批次和进度:

(1)预应力锚栓组合件:

第一批次:2025年10月底前完成6台套预应力锚栓组合件到货;

第二批次:2025年12月底前完成剩余所有预应力锚栓组合件全部到货。

(2)风力发电机组及塔筒设备:

第一批次:2025年11月底前完成不少于3台风力发电机组、塔筒设备到货;

第二批次:2026年3月底前累计完成不少于5台风力发电机组、塔筒设备到货;

第三批次:2026年4月底前完成剩余所有风力发电机组、塔筒设备全部到货。

招标人有权根据实际进度情况调整供货时间,投标人不得据此要求调整合同价格(具体交货时间以招标人书面通知为准)。

交货地点:三峡能源湖南湘西古丈县高峰镇大面山55MW风电项目设备堆场(项目拟选择堆场位置位于龙吉高速临时开口右侧)。

交货条件:车板交货,即投标人负责将货物运抵项目交货地点交货,并承担将货物交付给招标人前的所有手续、费用和风险,由招标人或其指定的施工单位从投标人的车板上卸货。龙吉高速临时开口、设备堆场的租赁及改造、设备堆场至风机机位间为满足本次招标所购设备运输所需要的高空清障和恢复、道路改造和桥梁加固的费用由招标人或其指定的施工单位承担。

03、三峡能源宁夏中泰红寺堡15万千瓦风电项目风力发电机组和塔筒设备采购中标候选人公示

(招标编号:T251100110571)

公示结束时间:2025年8月25日

一、评标情况

标段(包)[001]三峡能源宁夏中泰红寺堡15万千瓦风电项目风力发电机组和塔筒设备采购:

1、中标候选人基本情况

中标候选人第1名:金风科技股份有限公司,投标报价:293,280,000.00元,质量:符合要求,工期/交货期/服务期:满足要求;

中标候选人第2名:明阳智慧能源集团股份公司,投标报价:276,373,680.00元,质量:符合要求,工期/交货期/服务期:满足要求;

中标候选人第3名:运达能源科技集团股份有限公司,投标报价:306,231,640.00元,质量:符合要求,工期/交货期/服务期:满足要求;

附招标公告

三峡能源宁夏中泰红寺堡15万千瓦风电项目位于宁夏回族自治区吴忠市红寺堡区柳泉乡,总装机容量150MW(投标人投标容量不得低于150MW,且不得高于150.4MW)、5.5MW≤单机容量≤6.25MW的陆上风力发电机组(本项目机型必须混排,混排机型数量须为两种,且风机数量不得超过25台)。拟新建一座110kV升压站,通过110kV送出线路接入330kV汇集站。

交货要求

交货批次和进度:

(1)预应力锚栓组合件:

第一批次:2025年9月底前完成8台套预应力锚栓组合件到货;

第二批次:2025年10月底前完成剩余所有预应力锚栓组合件全部到货。

(2)风力发电机组及塔筒设备:

第一批次:2025年10月底前完成不少于5台风力发电机组、塔筒设备到货;

第二批次:2026年3月底前累计完成不少于10台风力发电机组、塔筒设备到货;

第三批次:2026年6月底前完成剩余所有风力发电机组、塔筒设备全部到货。

招标人有权根据实际进度情况调整供货时间,投标人不得据此要求调整合同价格(具体交货时间以招标人书面通知为准)。

交货地点:三峡能源宁夏中泰红寺堡15万千瓦风电项目现场风机机位点或招标人指定地点。

交货条件:车板交货,即投标人负责将货物运抵项目指定地点交货,并承担将货物交付给招标人前的所有手续、费用和风险,由招标人或其指定的施工单位从投标人的车板上卸货。


标签:

风电
阅读上文 >> 山东电建三公司沙特阿尔加特风电项目首台风机吊装
阅读下文 >> 双瑞复材与东树新材料签署战略合作协议及党建共建协议

版权与免责声明:
凡注明稿件来源的内容均为转载稿或由企业用户注册发布,本网转载出于传递更多信息的目的,如转载稿涉及版权问题,请作者联系我们,同时对于用户评论等信息,本网并不意味着赞同其观点或证实其内容的真实性;


本文地址:http://www.eastwp.net/news/show.php?itemid=81008

转载本站原创文章请注明来源:东方风力发电网

按分类浏览

点击排行

图文推荐

推荐看资讯
