华能安徽风电分公司:“大风车”按下施工“加速键”

2020-03-26 来源:中国电力报作者:杜秋立 浏览数:747

在安徽省蒙城县,一座座风力发电机组正在碧绿的田野上高高耸立。总投资16亿元的华能蒙城风电项目,在抓好疫情防控的同时,按下施工“加速键”。

  在安徽省蒙城县,一座座风力发电机组正在碧绿的田野上高高耸立。总投资16亿元的华能蒙城风电项目,在抓好疫情防控的同时,按下施工“加速键”。

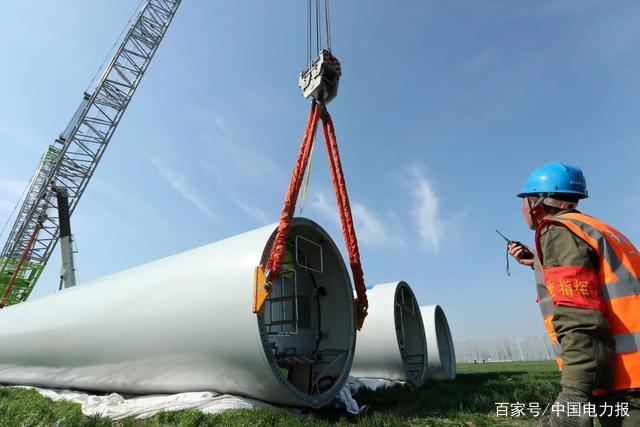

  在华能蒙城风电项目蒙城县小涧二期项目施工现场,重量达到70多吨的塔筒经过20多分钟,顺利吊装成功。

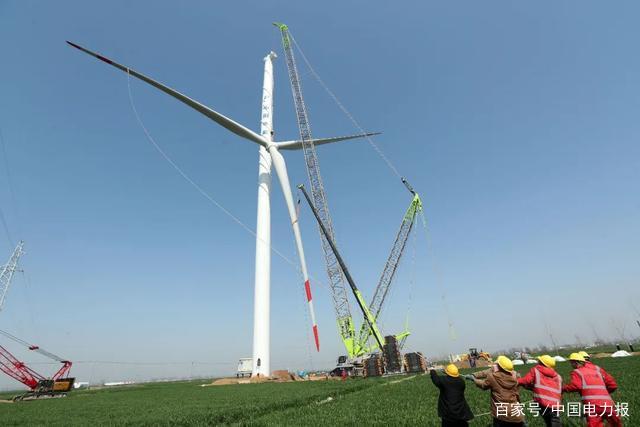

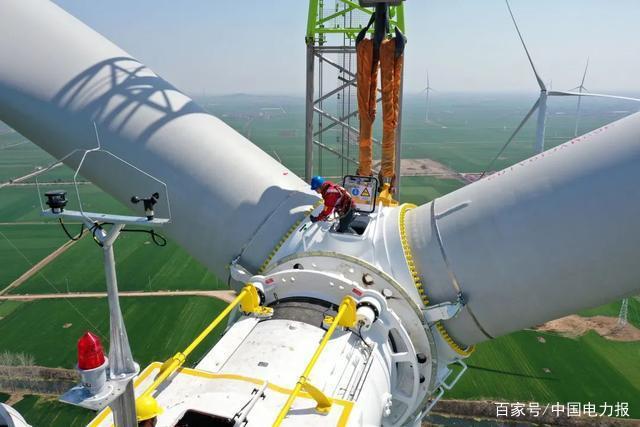

  而在另一个作业现场,重达90多吨的叶片和轮毂在专业人员的努力下,很快吊装在130米高的塔筒顶端。这也是复工后的第7台风机成功吊装。

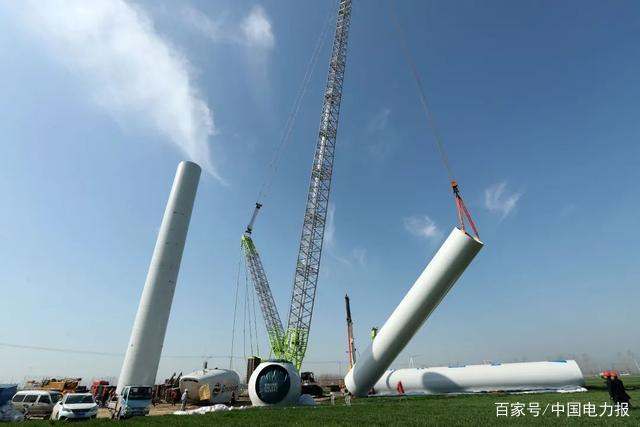

  目前,华能蒙城风电项目蒙城县小涧、许疃三个项目吊装人员、电气人员、土建人员142人已分批有序进场,施工作业面全面打开。63台机组已经安装23台,其中复工以来安装7台,各工作面进展顺利。
  “现场挂图作战,每个节点把握住,争取把疫情耽误的时间给夺回来,总目标不变,争取早日投产并网发电。”华能蒙城风电项目负责人戴文华说。
  华能蒙城风电项目总装机容量200兆瓦,项目建成后每年可为电网提供清洁电能5亿度,节约标煤25万吨,预计各项工程2020年5月底全面完工,6月底可望投产发电。
